Namo statybos etapai: nuo sklypo iki įsikraustymo
Individualaus namo statyba Lietuvoje per 17 etapų: poreikiai, sklypas, projektavimas, statybą leidžiantis dokumentas, statyba, inžinerija ir užbaigimas.

Namo statyba yra ne vienas didelis darbas, o ilga sprendimų grandinė. Dalį jų priimsite dar neturėdami sklypo, dalį – stovėdami statybvietėje, o kai kurių pasekmes pamatysite tik po kelerių metų. Šis gidas surikiuoja visą procesą chronologiškai: nuo šeimos poreikių ir finansinių galimybių iki statybos užbaigimo ir pirmųjų metų namo priežiūros.
Gidas skirtas žmogui, kuris pirmą kartą stato tipinį, nesudėtingos konstrukcijos individualų gyvenamąjį namą Lietuvoje. Kiekviename etape rasite, kas jame vyksta, kokius sprendimus teks priimti, ką paruošti prieš judant toliau ir kur dažniausiai suklystama. Gidas remiasi tuo pačiu 17 etapų planu, kurį Etapai naudoja individualaus namo statybos šablone.
Kaip skaityti šį gidą
Tai proceso apžvalga, ne teisinė konsultacija, projektas ar statybos instrukcija. Konkrečiam namui privalomus dokumentus, procedūras ir techninius sprendimus lemia galiojantys teisės aktai, patvirtintas projektas, gamintojų instrukcijos ir sklypo sąlygos. Juos visada patvirtina atitinkami specialistai.
Trumpai apie visą procesą
Etapai sugrupuoti į keturias dalis. Pirmosios dvi – planavimas ir projektavimas – dažnai užtrunka ilgiau, nei tikimasi, bet būtent jose pigiausia keisti sprendimus. Kai pradedami žemės darbai, kiekvienas pakeitimas kainuoja vis brangiau, nes jau pastatyta tenka ardyti arba pritaikyti.
Visi etapai
Etapai
Naudokite šį planą Etapai.lt platformoje
Etapai.lt platformoje rasite paruoštą individualaus namo statybos šabloną su tais pačiais 17 etapų. Susikurkite projektą, nurodykite, nuo kurio statybos momento pradedate, ir veskite užduotis, terminus, atsakingus žmones bei dokumentus vienoje vietoje.
Planavimas ir sklypas
Etapas 1: Poreikiai ir finansinės galimybės
Prieš ieškant sklypo ar projekto verta susitarti, kokio namo iš tikrųjų reikia ir kokią finansinę riziką šeima gali prisiimti. Surašykite dabartinius ir būsimus poreikius: kiek žmonių gyvens, ar dirbsite namuose, kiek reikės sandėliavimo, automobilių vietų, terasos ar pagalbinių pastatų. Atskirkite būtinybes nuo pageidavimų – vėliau tai padės valdyti plotą ir kainą.
Finansus vertinkite ne pagal tariamą „namo kainą už kvadratą“, o pagal viso projekto išlaidas: sklypą, projektavimą, tyrimus, prisijungimą prie tinklų, statybą, vidaus įrengimą, kiemo darbus ir finansavimo kaštus. Dauguma statybų pabrangsta arba užtrunka, todėl atsargą pinigams ir laikui numatykite iš anksto.
Svarbiausi sprendimai
- kokio dydžio ir išplanavimo namas atitinka šeimos poreikius dabar ir po 10–15 metų;
- kokią sumą galite skirti iš nuosavų lėšų ir kokią dalį tektų skolintis;
- ar statysite vienu metu, ar etapais, ir kuriame etape namas turi tapti apsaugotas nuo oro.
Prieš judant toliau
- turėkite prioritetų sąrašą, kurį galėsite parodyti architektui ir sklypo pardavėjui;
- žinokite preliminarias viso projekto biudžeto ribas ir atskirą rezervą nenumatytiems darbams;
- jei planuojate paskolą, pasidomėkite banko sąlygomis dar prieš sklypo pirkimą.
Apie statybos paskolą
Lietuvos bankas pažymi, kad statybai skirta būsto paskola dažniausiai išmokama ne iš karto, o dalimis – didėjant statomo turto vertei. Todėl pradžiai, pavyzdžiui, sklypui ar pirmiesiems darbams, dažnai reikia nuosavų lėšų. Konkrečias sąlygas tikrinkite su pasirinktu banku.
Etapas 2: Sklypo paieška, patikra ir įsigijimas
Geras sklypas – ne tik vieta ir kaina. Prieš pirkdami patikrinkite, ar jame apskritai galima pastatyti norimą namą: kokia žemės naudojimo paskirtis ir būdas, ką leidžia teritorijų planavimo dokumentai (bendrasis ar detalusis planas), kokios taikomos specialiosios žemės naudojimo sąlygos ir servitutai. Šie dalykai gali apriboti statinio vietą, aukštį, užstatymą ar net patį statybos leistinumą.
Teisinius duomenis patikrinkite Nekilnojamojo turto registro išraše, o planavimo informaciją – teritorijų planavimo dokumentų registre. Ne mažiau svarbi faktinė būklė: ar yra teisėtas ir fiziškai tinkamas privažiavimas, kur eina elektros, vandentiekio ir nuotekų tinklai, kokios gruntinės ir drėgmės sąlygos, kas vyksta aplink sklypą. Sklypą verta apžiūrėti skirtingu metų ir paros metu.
Jei teisėto privažiavimo nėra, jį gali tekti spręsti servitutu. Nacionalinė žemės tarnyba nurodo, kad servitutas nustatomas administraciniu aktu, šalių sutartimi arba teismo sprendimu ir tik tada, kai jis objektyviai būtinas. Tai užtrunka, todėl klausimą verta išspręsti dar prieš pirkimą.
Svarbiausi sprendimai
- kurie kriterijai yra būtini (vieta, dydis, orientacija, privažiavimas), o dėl kurių galite nusileisti;
- ar patikrų rezultatai leidžia pirkti, ar reikia papildomų specialistų išvadų;
- kokias sąlygas įrašyti į sutartį ir kiek rezervuoti netikėtiems prisijungimo ar paruošimo darbams.
Prieš judant toliau
- turėkite registro išrašą, planavimo dokumentų ištraukas ir informaciją apie servitutus bei specialiąsias sąlygas;
- pasitikslinkite, kaip namą bus galima prijungti prie elektros, vandens ir nuotekų tinklų arba kokios yra vietinės alternatyvos;
- sandorį sudarykite su notaru ir perimkite visą turimą sklypo informaciją: ribų planus, ankstesnius tyrimus, sutartis su tinklų operatoriais.
Dažna klaida
Mokėti avansą ar pasirašyti preliminarią sutartį dar nepatikrinus, ar sklype galima statyti norimo dydžio namą. Žemėlapyje pažymėtas apribojimas yra priežastis jį pasitikrinti, o ne galutinė išvada, – bet ir „pardavėjas sakė, kad galima“ nėra patikra.
Projektavimas ir pasirengimas
Etapas 3: Projektavimo komanda ir pradiniai duomenys
Projektavimo kokybė lemia beveik visą tolesnę statybą, todėl architekto pasirinkimas yra vienas svarbiausių sprendimų. Ieškokite specialisto, kuris supranta jūsų prioritetus ir sklypą, aiškiai apibrėžia paslaugų apimtį ir paaiškina, kokių kitų projekto dalių bei specialistų (konstruktoriaus, inžinerinių sistemų projektuotojų) prireiks.
Patikimam projektavimui reikia pradinių duomenų. Dažniausiai tai aktualus topografinis planas, kurį parengia matininkas, ir informacija apie esamus inžinerinius tinklus. Pagal poreikį – ir papildomi duomenys: medžiai, aukščių skirtumai, kaimyniniai pastatai, triukšmo ar vėjo sąlygos.
Svarbiausi sprendimai
- kas vadovaus projektavimui ir kokias projekto dalis bei paslaugas apims sutartis (pvz., ar architektas vykdys projekto vykdymo priežiūrą statybos metu);
- kokia bus sprendimų priėmimo seka: kada tvirtinama koncepcija, kada – projektiniai pasiūlymai, kada – techninis projektas;
- kaip bus derinami pakeitimai ir kiek kainuoja papildomi projektavimo darbai.
Prieš judant toliau
- pasirašykite projektavimo sutartį su aiškia apimtimi, terminais ir rezultatais;
- turėkite aktualų topografinį planą ir sklypo dokumentus;
- perduokite projektuotojams poreikių sąrašą ir biudžeto ribas, kad projektuotų pagal realias galimybes.
Etapas 4: Namo koncepcija ir vieta sklype
Koncepcijos etape namas pradeda įgauti formą: kur jis stovės sklype, kaip bus išdėstytos patalpos ir kaip namas „gyvens“ kartu su kiemu. Verta patikrinti kasdienius scenarijus – kaip įeinate su pirkiniais, kur nusiaunate batus, kaip patenkate į terasą, kur stovės automobilis ir šiukšlių konteineriai.
Orientacija pasaulio šalių atžvilgiu lemia dienos šviesą, vaizdus, šešėlius ir vasaros komfortą. Dideli stiklai į pietus ar vakarus gali perkaitinti patalpas, jei nenumatytas šešėliavimas. Jau šiame etape verta nuspręsti ir lietaus vandens strategiją: kur vanduo bus surenkamas, kaip nuvedamas ir kur nukreipiamas persipildymas, nes nuo to priklauso požeminės trasos ir pamatų sprendiniai.
Svarbiausi sprendimai
- namo vieta ir orientacija sklype, atsižvelgiant į atstumus, servitutus, tinklus ir reljefą;
- patalpų išdėstymas ir ryšiai tarp jų, terasos, įėjimų ir automobilių vietų padėtis;
- pagrindinė lietaus vandens tvarkymo kryptis ir galima saulės elektrinės vieta stoge.
Prieš judant toliau
- patvirtinkite koncepciją, kurią architektas gali paversti projektiniais pasiūlymais;
- užsakykite inžinerinius geologinius (geotechninius) tyrinėjimus toje vietoje, kur realiai stovės namas – pagal juos konstruktorius projektuos pamatus.
Dažna klaida
Grunto tyrimus atlikti „bet kur sklype“ arba jų atsisakyti, kad būtų sutaupyta. Pamatų sprendinys priklauso nuo grunto po būsimu namu; netikėtumas paaiškėja kasant ir kainuoja kur kas daugiau nei tyrimas.

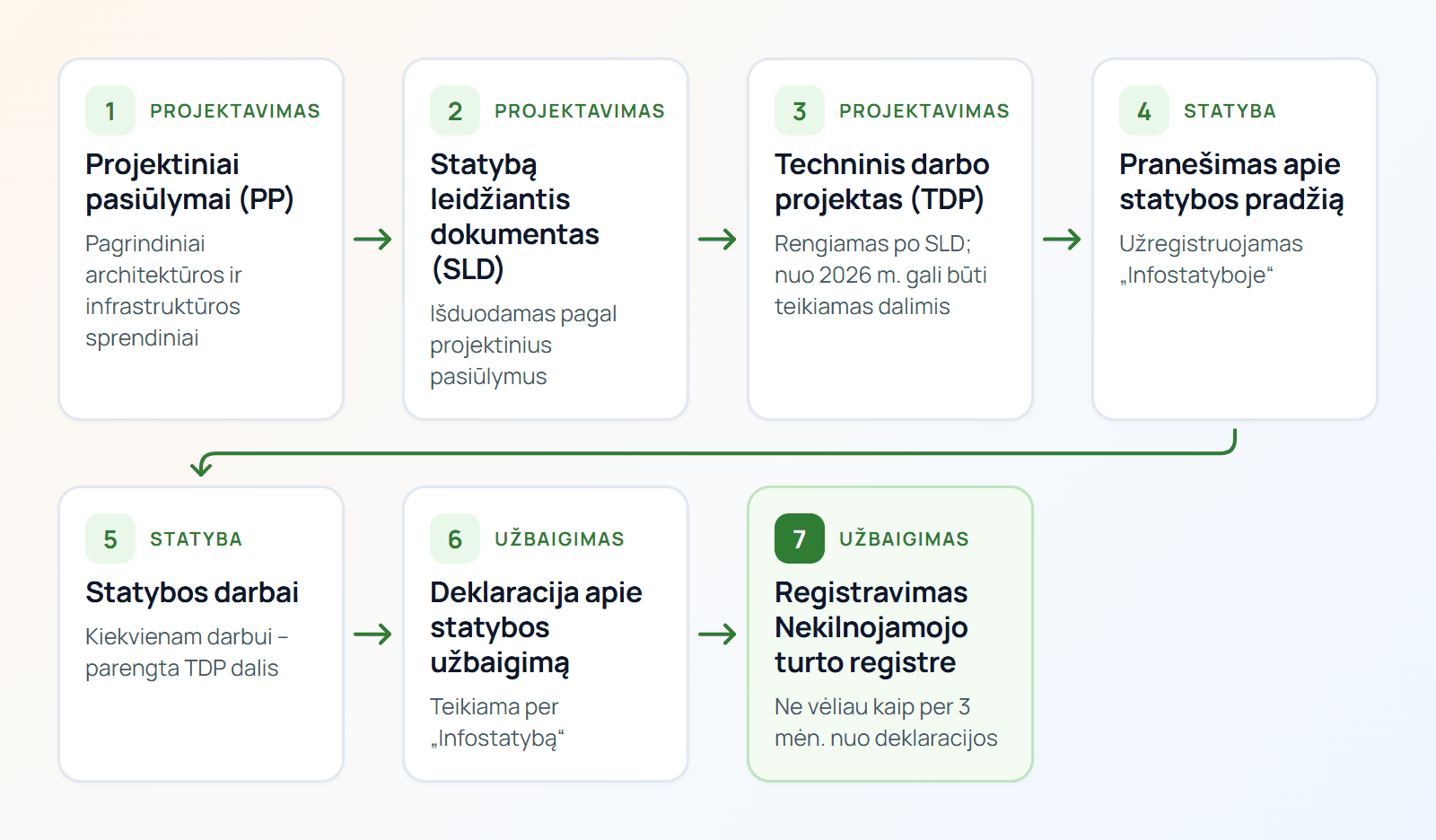

Etapas 5: Projektiniai pasiūlymai ir statybą leidžiantis dokumentas
Koncepcija paverčiama projektiniais pasiūlymais (PP). Juose pateikiami pagrindiniai architektūros, infrastruktūros, želdynų ir kiti esminiai sprendiniai, bet dar ne vidaus inžinerinės sistemos ar detalūs skaičiavimai. Nuo 2024 m. lapkričio 1 d. statybą leidžiantis dokumentas (SLD) išduodamas pagal projektinius pasiūlymus, o techninis darbo projektas rengiamas jau po SLD.
Ar konkrečiam namui reikalingas SLD ir kokios procedūros (pvz., viešinimas ar derinimai) taikomos, priklauso nuo statinio kategorijos, vietos ir teisinio režimo. Statybos inspekcija pabrėžia, kad nuo teisingai nustatytos kategorijos priklauso privalomi dokumentai, specialistų kvalifikacija ir statybos priežiūra. Šiuos dalykus įvertina ir patvirtina projektuotojas pagal galiojančią tvarką. Prašymai teikiami elektroniniu būdu per teritorijų planavimo ir statybos portalą.

Svarbiausi sprendimai
- galutiniai pagrindiniai sprendiniai: namo tūris, aukštis, vieta sklype, fasadų medžiagos, įvažiavimas ir prisijungimai;
- kurie sprendimai fiksuojami dabar, o kurie paliekami techniniam projektui.
Prieš judant toliau
- turėkite patvirtintus projektinius pasiūlymus ir gautą SLD (kai jis privalomas);
- išsiaiškinkite, kokie pakeitimai vėliau dar galimi be naujų procedūrų, o kokie jau būtų esminiai.
Etapas 6: Techninis darbo projektas ir statybos detalės
Techninis darbo projektas (TDP) paverčia projektinius pasiūlymus statybai tinkamais sprendiniais: konstrukcijų skaičiavimais, inžinerinėmis sistemomis, mazgais ir medžiagų parametrais. Pagal TDP rangovai skaičiuoja kainas, perka medžiagas ir atlieka darbus, todėl detalumas tiesiogiai veikia ir kainą, ir klaidų skaičių statybvietėje.
Nuo 2026 m. pradžios, pranešant apie statybos pradžią, techninį darbo projektą ir projekto ekspertizę galima teikti dalimis. Tai leidžia pradėti darbus anksčiau, lygiagrečiai rengiant kitas dalis. Tačiau kiekvienam darbui reikalinga projekto dalis turi būti parengta ir suderinta dar prieš tą darbą pradedant. Statyti „pagal projektinius pasiūlymus“ nėra tas pats, kas statyti pagal techninį projektą.
Šiame etape detalizuojami ir prisijungimai prie tinklų. Elektros prijungimo sąlygas išduoda ESO; jos tampa prijungimo paslaugos sutarties dalimi. Jei centralizuotų vandentiekio ar nuotekų tinklų nėra, renkamasi vietinė alternatyva. Lietuvos geologijos tarnyba nurodo, kad visi vandens gręžiniai turi būti registruoti Žemės gelmių registre. Aplinkos ministerija primena, kad iš individualių nuotekų valymo įrenginių išleidžiamas nuotekas reikia kasmet ištirti, o dumblą periodiškai išvežti pagal gamintojo nurodymus.
Svarbiausi sprendimai
- kokios projekto dalys ir kokio detalumo reikia jūsų namui;
- šildymo, vėdinimo, vandens ir nuotekų, elektros bei ryšių sprendiniai, kurie lems patalpų, angų ir trasų vietas;
- jei TDP rengiamas dalimis, kokia seka dalys bus parengtos pagal statybos darbų eigą.
Prieš judant toliau
- prieš kiekvieną darbų paketą patikrinkite, ar turite galiojančią ir suderintą tos dalies laidą;
- sutikrinkite skirtingų dalių sprendinius tarpusavyje: vamzdžiai, ortakiai ir kabeliai neturi kirstis su konstrukcijomis ar vienas su kitu.
Nauja energinio naudingumo norma
Aplinkos ministerija nurodo, kad nuo 2021 m. naujai statomų pastatų energinio naudingumo klasė turi būti ne žemesnė kaip A++. Tai lemia ne tik šiltinimą, bet ir sandarumą, vėdinimą su šilumos atgavimu bei atsinaujinančios energijos dalį, todėl šiuos sprendinius verta suderinti dar projektuojant.
Etapas 7: Finansavimas, rangos strategija ir pasirengimas
Kai projektas tampa konkretus, ankstyvas biudžetas keičiamas tikra sąmata ir pinigų srauto planu. Jei statote su paskola, suderinkite sąmatos struktūrą ir lėšų išmokėjimo etapus su banku.
Tuo pat metu reikia nuspręsti, kaip bus organizuojami darbai: ar samdysite generalinį rangovą, ar atskirus rangovus atskiriems darbų paketams, ar darbus koordinuosite patys. Kiekvienas modelis turi kompromisų tarp kainos, atsakomybės ir jūsų laiko. Kuo daugiau rangovų, tuo daugiau sąsajų tarp darbų teks valdyti jums.
Svarbiausi sprendimai
- rangos modelis ir tai, kas atsakingas už darbų tarpusavio koordinavimą;
- kaip palyginsite pasiūlymus: tik vienodą apimtį su vienodomis prielaidomis;
- kurie statybos dalyviai privalomi jūsų statiniui (pvz., statybos techninis prižiūrėtojas, statybos vadovas) ir kurie naudingi net neprivalomi.
Prieš judant toliau
- pasirašykite sutartis su aiškia apimtimi, terminais, mokėjimo etapais, garantijomis ir pakeitimų tvarka;
- iš anksto užsakykite ilgai gaminamus elementus, pavyzdžiui, langus ar šildymo įrangą;
- susitarkite, kaip bus tvirtinami pakeitimai ir priimami paslėpti darbai, kol jų dar neuždengė kiti sluoksniai.
Etapai
Naudokite šį planą Etapai.lt platformoje
Etapai.lt platformoje rasite paruoštą individualaus namo statybos šabloną su tais pačiais 17 etapų. Susikurkite projektą, nurodykite, nuo kurio statybos momento pradedate, ir veskite užduotis, terminus, atsakingus žmones bei dokumentus vienoje vietoje.
Pagrindinė statyba
Etapas 8: Statybvietė ir žemės darbai
Prieš pradedant darbus statybvietėje reikia atlikti taikomas teisines procedūras. Kai privalomas SLD, statybos darbus galima pradėti tik tada, kai pranešimas apie statybos pradžią užregistruotas informacinėje sistemoje „Infostatyba“. Pasitikslinkite ir statybos dalyvių paskyrimo bei statybos darbų dokumentavimo reikalavimus.
Pati statybvietė prasideda nuo statinio vietos nužymėjimo, privažiavimo, laikino elektros ir vandens tiekimo, medžiagų sandėliavimo vietos ir sklypo apsaugos. Derlingą dirvožemio sluoksnį verta nukasti ir išsaugoti vėlesniems kiemo darbams, o medžius ir kitus vertingus objektus apsaugoti.
Svarbiausi sprendimai
- statinio padėties ir aukščių nužymėjimas pagal projektą;
- kaip bus organizuotas privažiavimas, medžiagų laikymas ir laikini tinklai;
- kur bus laikomas iškastas gruntas ir kaip bus išsaugotas derlingasis sluoksnis.
Prieš judant toliau
- įsitikinkite, kad pranešimas apie statybos pradžią užregistruotas (kai jis privalomas);
- palyginkite faktines grunto sąlygas su geotechniniais tyrimais; jei jos skiriasi, pirmiausia informuokite konstruktorių.
Etapas 9: Pamatai ir požeminė infrastruktūra
Pamatai įrengiami pagal konstrukcijų projektą ir faktines grunto sąlygas. Tai negrįžtamas etapas, todėl prieš betonavimą verta sutikrinti visas altitudes, armatūrą, įvadų angas ir drėgmės apsaugos sprendinius.
Kartu su pamatais po grindimis ir sklype atsiranda požeminė infrastruktūra: vandentiekio ir nuotekų vamzdynai, kabelių įvadai, drenažas, lietaus nuotekos. Kol gruntas neužpiltas, tai pigiausias metas numatyti tuščius kanalus ateities poreikiams – elektromobilio įkrovai, kiemo apšvietimui, vartams, laistymui ar saulės elektrinei.
Svarbiausi sprendimai
- pamatų tipas ir šiltinimas pagal projektą, gruntą ir pastato konstrukciją;
- įvadų vietos ir rezervinių kanalų trasos;
- hidroizoliacijos ir, kai reikalinga, drenažo sprendiniai.
Prieš judant toliau
- užfiksuokite paslėptus darbus nuotraukomis ir kontroliniais matavimais (kai taikoma – ir paslėptų darbų aktais), kol jie neuždengti;
- nubraižykite arba gaukite faktinę požeminių trasų schemą – jos prireiks ateityje;
- prieš grindų konstrukciją dar kartą patikrinkite vamzdynus ir sluoksnius.
Etapas 10: Laikančiosios konstrukcijos
Šiame etape iškyla sienos, perdangos, laiptai ir kitos laikančiosios konstrukcijos. Prieš pradedant verta priimti pamatus: patikrinti jų geometriją, drėgmės apsaugą ir įdėtines dalis. Vėliau klaidas taisyti brangu.
Statant svarbu kontroliuoti geometriją, angų vietas ir matmenis, armavimą bei konstrukcijų tarpusavio ryšius. Angos langams ir durims turi atitikti projektą ir gamintojo reikalavimus – nuo to priklausys langų montavimo kokybė.
Svarbiausi sprendimai
- pasirinkta statybos technologija ir jos reikalavimai darbų sekai bei džiūvimui;
- kaip bus kontroliuojama kokybė ir kas tvirtins etapo užbaigimą;
- ar angos ir praėjimai inžinerinėms sistemoms sutampa su techniniu projektu.
Prieš judant toliau
- priimkite konstrukcijų etapą ir užfiksuokite faktinius matmenis;
- patikrinkite bendrą geometriją prieš stogo darbus.
Etapas 11: Stogas ir lietaus vanduo
Stogas užbaigia pastato tūrį ir apsaugo konstrukcijas nuo drėgmės. Šlaitinio ir plokščiojo stogo sluoksniai skiriasi, todėl prieš darbus galutinai suderinkite stogo sistemą, angas, stoglangius, kaminus ir ant stogo planuojamą įrangą, pavyzdžiui, saulės modulius.
Lietaus vandens sprendimai – latakai, lietvamzdžiai, įlajos ir galutinė vandens paskirtis – turi būti aiškūs dar prieš uždarant stogą ir fasadą. Vanduo nuo stogo turi saugiai pasiekti numatytą vietą: lietaus nuotekų tinklą, infiltracijos įrenginį ar kaupimo talpą, o ne pamatus.
Svarbiausi sprendimai
- stogo sistema ir kritiniai mazgai: kraigai, slėniai, sujungimai su sienomis, praėjimai;
- lietaus vandens surinkimo ir nuvedimo sprendimas bei persipildymo kelias;
- saugus stogo aptarnavimas ateityje.
Prieš judant toliau
- tikrinkite paslėptus stogo sluoksnius (garo izoliaciją, šiltinimą, vėjo izoliaciją) prieš juos uždengiant;
- prijunkite lietaus sistemą prie sklypo sprendinių arba numatykite laikiną nuvedimą.
Etapas 12: Sandarus ir apšiltintas pastato apvalkalas
Langai, durys, šiltinimas ir fasadas turi veikti kaip viena sistema, valdanti šilumą, orą ir drėgmę. Langų montavimas – ne vien įstatymas į angą: svarbu montavimo plokštuma, atramos ir sandarinimo sluoksniai iš vidaus bei išorės. Langus reikia apsaugoti per likusius statybos darbus.
Pastato sandarumas tiesiogiai veikia energinį naudingumą. Pagal SSVA paaiškinimą A, A+ ir A++ klasės pastatams sandarumo bandymas privalomas, jį atlieka akredituotos laboratorijos, ir tai daroma prieš energinį sertifikavimą bei statybos užbaigimą. Todėl visas jungtis ir praėjimus verta patikrinti, kol jie dar pasiekiami.
Svarbiausi sprendimai
- langų ir durų montavimo sprendiniai ir jų apsauga statybos metu;
- kada montuoti galutines lauko duris, kad jų nepažeistų sunkūs darbai;
- fasado sistema ir prie fasado tvirtinamų elementų mazgai.
Prieš judant toliau
- patikrinkite oro sandarumo sluoksnio tęstinumą prieš vidaus apdailą; tarpinis sandarumo bandymas padeda rasti nesandarumus, kol juos dar galima ištaisyti;
- įsitikinkite, kad visi praėjimai (vamzdžiai, kabeliai, ortakiai) yra sandarinti.
Inžinerija, įrengimas ir užbaigimas
Etapas 13: Vidaus inžinerinės sistemos
Elektra, ryšiai, vandentiekis, nuotekos, šildymas ir vėdinimas įrengiami koordinuotai, kol trasos dar neuždengtos. Visas sistemas verta peržiūrėti kartu – kad viena neužblokuotų kitos ar nesusikirstų su konstrukcijomis.
Elektros instaliaciją planuokite pagal realų baldų išdėstymą ir būsimas apkrovas, su atsarga plėtrai. Ryšiams, apsaugos sistemoms ir automatikai rezervuokite laidinį pagrindą tose vietose, kur vėliau jį įrengti būtų sunku. Šildymo sistemą rinkitės pagal pastato šilumos poreikius, o vėdinimą – pagal reikiamus oro srautus, triukšmą ir aptarnavimo galimybę.
Svarbiausi sprendimai
- šilumos šaltinis ir paskirstymas (pvz., grindinis šildymas ar radiatoriai), vėsinimo poreikis;
- vėdinimo įrenginio ir techninės patalpos vieta su prieiga aptarnauti;
- elektros skydo, ryšių spintos ir pagrindinių įrenginių vietos.
Prieš judant toliau
- atlikite reikalingus sistemų bandymus (pvz., vamzdynų slėgio bandymą) prieš uždengiant trasas;
- nufotografuokite ir pažymėkite visų sienose ir grindyse paslėptų trasų vietas.
Etapas 14: Vidaus pagrindai ir drėgni procesai
Tinkas, grindų pagrindai (pvz., betoninis ar cementinis išlyginamasis sluoksnis) ir kiti drėgni darbai į pastatą įneša daug vandens, kuris turi išdžiūti. Nėra vienos universalios tinko ir grindų sekos – ji priklauso nuo pasirinktų sistemų, šildymo ir džiūvimo sąlygų.
Grindų pagrindų įrengimas kontroliuojamas pagal aukščius, siūles, šildymo kontūrus ir likutinę drėgmę. Jei įrengtas grindinis šildymas, jo paleidimas ir pagrindų džiovinimas paprastai vyksta pagal gamintojo ar projektuotojo nurodytą tvarką.
Svarbiausi sprendimai
- konkretaus namo drėgnų darbų seka, suderinta su rangovais ir šildymo sistema;
- kaip bus užtikrintas vėdinimas ir džiūvimas, ypač šaltuoju metų laiku.
Prieš judant toliau
- priimkite sienų ir lubų plokštumas, kampus ir paslėptus elementus prieš galutinę apdailą;
- prieš klojant grindų dangas pamatuokite pagrindo drėgmę.
Dažna klaida
Skubėti klijuoti parketą ar dažyti, kol pagrindai neišdžiūvo. Dangos atšoka, sutrūkinėja ar pelija, o defektas išryškėja jau įsikrausčius.
Etapas 15: Vidaus apdaila ir įrengimas
Apdailos etape išryškėja, kiek kruopščiai buvo suplanuoti ankstesni sprendimai. Prieš montavimą suderinkite medžiagas, mazgus, kiekius ir pristatymo seką, kad darbai nestovėtų laukdami prekių.
Vonios ir kitos drėgnos patalpos reikalauja ypatingo dėmesio: nuolydžius, hidroizoliaciją ir paslėptus mazgus verta priimti prieš klijuojant plyteles ir montuojant įrangą. Galutiniai prietaisai, virtuvė ir įmontuojami baldai montuojami pagal faktinius matmenis, todėl matavimus darykite jau įrengus pagrindus.
Svarbiausi sprendimai
- apdailos medžiagos ir jų pristatymo grafikas;
- drėgnų patalpų hidroizoliacijos sistema;
- virtuvės ir įmontuojamų baldų sprendimai pagal elektros ir vandens išvadų vietas.
Prieš judant toliau
- apsaugokite jau užbaigtus paviršius nuo vėlesnių darbų;
- surašykite pastebėtus trūkumus ir susitarkite dėl jų šalinimo termino.
Etapas 16: Lauko darbai, sistemų paleidimas ir statybos užbaigimas
Prieš uždengiant kiemą įsitikinkite, kad visi dabartiniai ir rezerviniai tinklai yra vietoje ir pažymėti schemoje. Kiemo reljefas, dangos ir želdynai turi veikti kartu su lietaus vandens sprendimais – vanduo turi tekėti nuo namo, ne link jo.
Užbaigiant statybą įrodoma ne tik tai, kad įranga įsijungia, bet ir kad visas namas veikia pagal projektą: sistemos paleidžiamos, sureguliuojamos ir dokumentuojamos. Atliekami taikomi bandymai ir energinio naudingumo sertifikavimas. Vienbučių ir dvibučių gyvenamųjų namų statybos užbaigimas įforminamas deklaracija apie statybos užbaigimą, kuri teikiama per „Infostatybą“ kartu su reikalingais dokumentais, tarp jų – kadastro duomenų bylomis. Pagal Statybos inspekcijos paaiškinimą, statinį Nekilnojamojo turto registre privaloma įregistruoti ne vėliau kaip per 3 mėnesius nuo deklaracijos įregistravimo dienos.
Svarbiausi sprendimai
- kokie bandymai, matavimai ir dokumentai reikalingi jūsų statybos užbaigimo procedūrai;
- kada ir kaip atsiskaitote su rangovais – geriausia gavus veikiančias sistemas, instrukcijas, garantijas ir ištaisytus trūkumus.
Prieš judant toliau
- surinkite kadastrinių matavimų, energinio naudingumo ir kitus užbaigimui reikalingus dokumentus;
- įregistruokite namą, atnaujinkite draudimą ir paslaugų sutartis.
Etapas 17: Perėjimas į namo priežiūrą
Statybos projektas baigiasi ne įsikraustymu, o tvarkingu perdavimu į priežiūrą. Paverskite perdavimo dokumentus praktišku registru: kokia įranga įrengta, kur jos instrukcijos ir garantijos, kas atsakingas už aptarnavimą ir kada baigiasi garantiniai terminai.
Statybos inspekcija primena, kad Civiliniame kodekse nustatyti statybos darbų garantiniai terminai yra 5 metai, paslėptiems statinio elementams (pvz., konstrukcijoms ar vamzdynams) – 10 metų, o tyčia paslėptiems defektams – 20 metų. Terminai skaičiuojami nuo darbų rezultato perdavimo užsakovui dienos. Pastebėję defektą garantiniu laikotarpiu, jį dokumentuokite ir praneškite rangovui raštu.
Svarbiausi sprendimai
- kas ir kokiu dažnumu aptarnaus vėdinimą, šildymą, stogą ir lietaus sistemą;
- kur saugosite projektą, faktines trasų schemas, aktus ir garantinius dokumentus.
Prieš judant toliau
- sudarykite pirmųjų metų priežiūros planą pagal įrangos gamintojų nurodymus;
- užbaikite statybos projektą, kad nebūtų paliktų atvirų darbų – būsimiems periodiniams darbams sukurkite atskirą priežiūros planą.
Kaip šį planą naudoti praktiškai
Planas naudingiausias tada, kai jis gyvas: atnaujinamas, kai keičiasi sprendimai, ir saugo visą svarbią informaciją vienoje vietoje. Keli įpročiai labai sumažina klaidų ir ginčų riziką:
- sprendimus fiksuokite raštu – kas, ką ir kada nusprendė – ir laikykite juos prie to etapo, kuriam jie priklauso;
- prieš uždengdami bet kokius darbus juos nufotografuokite ir užfiksuokite matmenis;
- sutartis, projekto laidas, aktus ir sąskaitas laikykite ten pat, kur ir darbus, o ne pokalbiuose ar el. laiškuose;
- prieš kiekvieną etapą peržiūrėkite, ką reikia turėti prieš judant toliau, ir kas už tai atsakingas.
Šaltiniai ir aktualumas
Gidas parengtas 2026 m. spalio mėnesį ir atspindi tuo metu oficialiuose šaltiniuose skelbtą informaciją. Statybą reglamentuojantys teisės aktai keičiasi, todėl prieš priimdami sprendimą patikrinkite aktualią tvarką ir pasitarkite su projektuotoju ar kitu kvalifikuotu specialistu. Šiuo gidu remtasi šiais šaltiniais:
- Valstybinė teritorijų planavimo ir statybos inspekcija: Dar kartą apie esminius pokyčius, susijusius su statybą leidžiančiais dokumentais nuo 2024 m. lapkričio 1 d. (2024-12-11)
- Lietuvos Respublikos aplinkos ministerija: Keičiasi projektinių pasiūlymų ir techninio darbo projektų sudėtis (2024-07-11)
- Lietuvos Respublikos aplinkos ministerija: Nuo 2026 m. sausio 1 d. – svarbūs aplinkosaugos, statybų ir žemėtvarkos pokyčiai (2025-12-31)
- Valstybinė teritorijų planavimo ir statybos inspekcija: Kas yra statinys ir kodėl svarbu teisingai nustatyti jo kategoriją? (2023-08-22)
- Teritorijų planavimo ir statybos vartai (TPS „Vartai“): teritorijų planavimo dokumentai, topografiniai duomenys, statybą leidžiantys dokumentai, pranešimai apie statybos pradžią ir statybos užbaigimo deklaracijos
- Nacionalinė žemės tarnyba: Ką svarbu žinoti apie žemės servitutų nustatymą ir kompensavimą (2026-06-02)
- Lietuvos geologijos tarnyba: Dažniausiai užduodami klausimai (geotechniniai tyrinėjimai, gręžinių registravimas)
- ESO: Prijungimo sąlygos
- Lietuvos Respublikos aplinkos ministerija: Kokius individualius nuotekų tvarkymo įrenginius rinktis pradėjus veikti NTIS? (2024-02-01)
- Lietuvos bankas: Ketinate imti būsto paskolą? (2026-07-29)
- Lietuvos Respublikos aplinkos ministerija: Naujai statomų namų energinis naudingumas – jau tik A++ klasės (2022-02-02)
- Statybos sektoriaus vystymo agentūra: Kokiems pastatams reikalingas sandarumo testas? (2023-08-24)
- Valstybinė teritorijų planavimo ir statybos inspekcija: Pastatėme vienbutį ar dvibutį namą – kaip užbaigti statybą? (2026-07-10)
- Valstybinė teritorijų planavimo ir statybos inspekcija: Ką reikėtų žinoti apie statinio priežiūrą po statybos užbaigimo (2023-06-06)
