Buto remontas

Buto remonto etapai: nuo plano iki įsikraustymo

Buto remontas per 17 etapų: tikslai, matavimai, pastato apribojimai, biudžetas, rangovai, inžinerinės sistemos, apdaila, defektų patikra ir užbaigimas.

Paskelbta 12 min. skaitymo

Iliustracija: buto maketas – svetainė su virtuve įrengta, miegamasis dažomas, vonioje klojamos plytelės

Buto remontas atrodo paprastesnis už namo statybą, tačiau jame telpa beveik visi tie patys darbai: nuo inžinerinių sistemų iki apdailos. Be to, jie vyksta mažoje erdvėje, daugiabutyje, kur reikia atsižvelgti į kaimynus, bendras namo sistemas ir pastato taisykles. Dažniausios remonto problemos – praleisti matavimai, per vėlai užsakytos prekės ir darbai, atlikti netinkama tvarka.

Šis gidas skirtas buto savininkui, kuris planuoja visapusišką ar didesnės apimties remontą ir nori suprasti visą eigą. Jame rasite 17 etapų: nuo remonto tikslų ir matavimų iki defektų patikros, garantijų ir projekto užbaigimo. Prie kiekvieno etapo nurodyta, kokius sprendimus teks priimti ir ką paruošti prieš judant toliau.

Kaip skaityti šį gidą

Tai proceso apžvalga, ne teisinė konsultacija ar darbų technologija. Ar konkretiems darbams reikia projekto, leidimo ar kitų savininkų pritarimo, priklauso nuo darbų pobūdžio, pastato ir jo teisinio režimo. Tai įvertina projektuotojas, namo administratorius ar bendrija ir kiti specialistai.

Trumpai apie visą procesą

Remontą verta skaidyti į keturias dalis. Pirmoji – planavimas – baigiasi tada, kai turite išplanavimą, sprendimų planą, biudžetą ir rangovus, o ilgai gaminamos prekės jau užsakytos. Tik tada pradedami juodieji darbai, po jų – apdaila ir įrengimas, o pabaigoje – patikra ir dokumentai.

Seka nėra universali

Toliau pateikta tipinė darbų seka. Konkreti tvarka priklauso nuo pastato konstrukcijos ir būklės, pasirinktų medžiagų ir sistemų, rangovo darbo metodų bei projekto reikalavimų. Pavyzdžiui, kai kurios grindų ar sienų sistemos reikalauja kitokios darbų tvarkos arba ilgesnio džiūvimo.

Etapai

Pradėkite buto remonto projektą Etapai.lt platformoje

Susikurkite projektą, susidėliokite remonto etapus ir užduotis, priskirkite atsakingus žmones ir laikykite brėžinius, sutartis bei nuotraukas prie tų darbų, kuriems jie priklauso.

Pradėti remonto projektą

Planavimas ir pasiruošimas

Etapas 1: Tikslai ir remonto apimtis

Pirmiausia susitarkite, ko norite pasiekti: atnaujinti apdailą, pakeisti inžinerines sistemas, pertvarkyti išplanavimą ar paruošti butą nuomai ar pardavimui. Nuo tikslų priklauso apimtis, o nuo apimties – biudžetas, terminai ir tai, ar teks kur nors kreiptis dėl leidimų ar pritarimo.

Aiškiai atskirkite, ką keičiate visame bute, o ką – tik atskirose patalpose. Jei planuojate gyventi bute remonto metu, tai irgi lemia darbų tvarką ir trukmę.

Svarbiausi sprendimai

  • remonto tikslas ir apimtis: kosmetinis atnaujinimas, sistemų keitimas ar visapusiškas remontas;
  • ar keisis išplanavimas;
  • kur gyvensite remonto metu ir kada butą reikia turėti paruoštą.

Prieš judant toliau

  • turėkite trumpą tikslų ir prioritetų sąrašą, kurį galėsite parodyti dizaineriui ar rangovui;
  • žinokite pageidaujamą pabaigos datą ir kas nuo jos priklauso.

Etapas 2: Esamos būklės įvertinimas ir matavimai

Prieš planuodami sprendimus išsiaiškinkite, ką iš tikrųjų turite. Išmatuokite patalpas, sienų ir grindų nelygumus, angų dydžius ir aukščius. Patikrinkite elektros instaliacijos būklę – senesniuose namuose ji gali būti pasenusi ar aliumininė, – vandentiekio ir nuotekų stovų bei šildymo prietaisų būklę, vėdinimo kanalų trauką, langų ir balkono būklę.

Paprašykite namo administratoriaus ar bendrijos turimų dokumentų: namo brėžinių, bendrojo naudojimo objektų aprašo, informacijos apie stovus ir planuojamus namo remonto darbus. Jie padės suprasti, kur eina bendros sistemos ir kas jūsų bute laikančiosios konstrukcijos.

Svarbiausi sprendimai

  • ką galima palikti, o ką būtina keisti dėl saugos ar būklės;
  • ar reikia specialisto išvados, pavyzdžiui, dėl sienų tipo, drėgmės ar instaliacijos būklės.

Prieš judant toliau

  • turėkite matavimų planą su patalpų aukščiais ir angomis;
  • užfiksuokite esamą būklę nuotraukomis, ypač prie kaimynų ribojančių sienų, lubų ir bendrų sistemų.

Etapas 3: Išplanavimas, teisiniai ir pastato apribojimai

Daugiabutyje ne viską bute galite keisti savo nuožiūra. Statybos inspekcija aiškina, kad nelaikančiųjų vidaus pertvarų nugriovimas ar perstatymas, kai nekeičiama pastato išvaizda, paprastai yra paprastasis remontas, kuriam nereikia nei statybą leidžiančio dokumento, nei projekto. Jei liečiamos laikančiosios konstrukcijos, tai jau kapitalinis remontas. Jam reikia projekto, jo ekspertizės ir kitų savininkų daugumos pritarimo, o kultūros paveldo ar saugomose teritorijose – ir statybą leidžiančio dokumento.

Kitų butų ir patalpų savininkų pritarimas reikalingas ir tada, kai darbai liečia kitus bendrojo naudojimo objektus: fasadą, balkonus, bendras inžinerines sistemas ar bendras patalpas. Inspekcija nurodo, kad toks pritarimas įforminamas Civilinio kodekso nustatyta tvarka. Patalpų paskirties keitimui statybą leidžiantis dokumentas reikalingas visada. Pastato išvaizdos keitimu laikomas ir balkono ar lodžijos įstiklinimas bei langų spalvos, matmenų ar padalijimo keitimas.

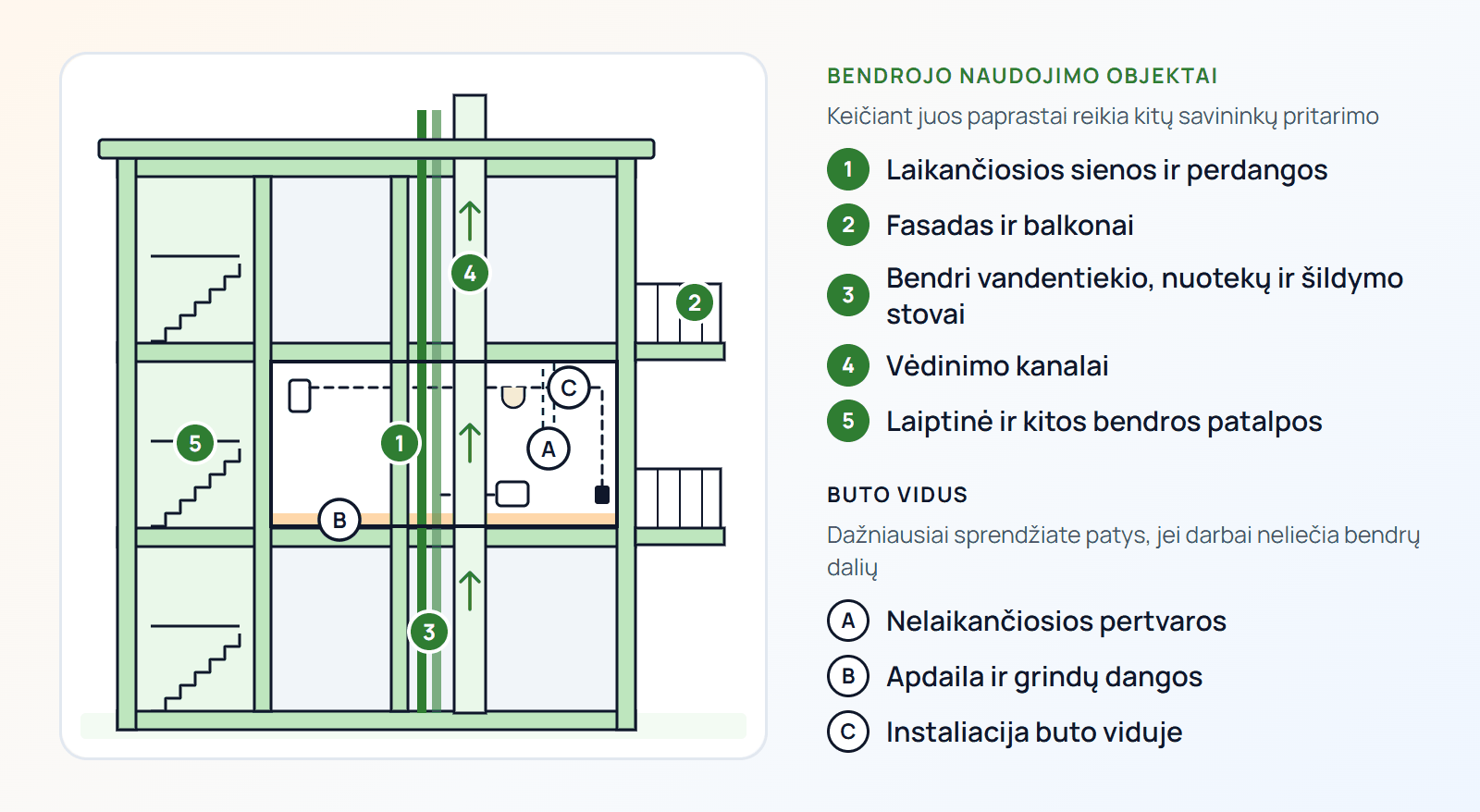

Schema: daugiabučio buto pjūvis, kuriame atskirti bendrojo naudojimo objektai (laikančiosios sienos ir perdangos, fasadas ir balkonas, bendri stovai, šildymo sistema, vėdinimo kanalai) nuo buto vidaus elementų (pertvarų, apdailos, vidaus instaliacijos)
Supaprastinta schema. Kurie elementai jūsų name yra bendrojo naudojimo, nurodo namo bendrojo naudojimo objektų aprašas; juos keičiant paprastai reikia kitų savininkų pritarimo.

Svarbiausi sprendimai

  • galutinis išplanavimas ir tai, ar jis liečia laikančiąsias konstrukcijas ar bendras sistemas;
  • ar reikia projekto, ekspertizės, leidimo ar savininkų pritarimo – ir kas jį organizuos;
  • kur bus drėgnos patalpos. Inspekcija pažymi, kad naujos sanitarinės patalpos virš kaimynų gyvenamųjų kambarių turi užtikrinti vandens ir nuotekų nepratekamumą.

Prieš judant toliau

  • pasitikrinkite sienų tipą su projektuotoju ar kitu kvalifikuotu specialistu, jei ketinate jas griauti ar daryti angas;
  • gaukite reikalingus pritarimus ir dokumentus prieš pradėdami tuos darbus, o ne po jų.

Dažna klaida

Nugriauti sieną „nes ji atrodė nelaikanti“. Laikančiųjų konstrukcijų keitimas be projekto ir pritarimo kelia pavojų visam namui ir gali būti laikomas savavališka statyba. Ar siena laikanti, turi įvertinti specialistas.

Etapas 4: Interjero ir techninių sprendimų planas

Remontui reikia plano, kuris apima ne tik interjero vaizdą, bet ir techninius sprendimus: elektros taškų, jungiklių ir šviestuvų vietas, santechnikos prietaisų išdėstymą, šildymo prietaisus, vėdinimą, grindų sluoksnius ir aukščius. Būtent šie sprendimai lemia juodųjų darbų apimtį.

Elektros ir vandens taškus planuokite pagal realų baldų ir technikos išdėstymą. Jei virtuvės baldai ar spintos bus gaminami pagal užsakymą, jų brėžiniai turi būti suderinti dar prieš elektros ir santechnikos pirmąjį etapą.

Svarbiausi sprendimai

  • interjero sprendimai ir pagrindinės medžiagos;
  • elektros, apšvietimo, silpnų srovių ir santechnikos taškų planas;
  • šildymo ir vėdinimo sprendimai, taip pat ar nesikeis bendros sistemos.

Prieš judant toliau

  • turėkite brėžinius, pagal kuriuos rangovai galės skaičiuoti kainą ir dirbti;
  • suderinkite virtuvės ir įmontuojamų baldų eskizus su techniniais taškais.

Etapas 5: Biudžetas, rezervas ir darbų grafikas

Biudžetą sudarykite pagal darbų ir medžiagų sąrašą, o ne pagal „remonto kainą už kvadratą“. Atskirai įvertinkite medžiagas, darbus, techniką, baldus, šiukšlių išvežimą ir laikiną gyvenimą kitur. Senesniuose butuose atidengus sienas ar grindis neretai paaiškėja papildomų darbų, todėl rezervas būtinas.

Darbų grafikas turi atspindėti ne tik darbų trukmę, bet ir džiūvimo laikus, prekių pristatymą ir priklausomybes: pavyzdžiui, plytelės klijuojamos tik ant paruošto ir išdžiūvusio pagrindo, o baldai matuojami tik įrengus sienas.

Svarbiausi sprendimai

  • bendra biudžeto riba ir rezervas nenumatytiems darbams;
  • kuriuos sprendimus galima atidėti ar supaprastinti, jei biudžetas išaugtų;
  • realus grafikas su džiūvimo laikais ir pristatymo terminais.

Prieš judant toliau

  • turėkite darbų ir medžiagų sąmatą, suskirstytą pagal etapus;
  • sudarykite grafiką, kuriame matyti, kurie darbai nuo ko priklauso.

Etapas 6: Rangovai, medžiagos ir ilgo pristatymo prekės

Pasirinkite, ar samdysite vieną rangovą visiems darbams, ar atskirus specialistus, ir kas koordinuos jų darbą. Pasiūlymus palyginkite pagal vienodą darbų apimtį ir tas pačias prielaidas. Sutartyje aiškiai aprašykite apimtį, kainą, terminus, mokėjimų etapus, pakeitimų tvarką, garantijas ir tai, kas perka medžiagas.

Kai kurios prekės gaminamos ar pristatomos ilgai: užsakomi baldai, durys, langai, kai kurios plytelės ar santechnika. Jas užsakykite taip, kad jos atkeliautų iki tada, kai bus reikalingos, – kitaip darbai sustos.

Svarbiausi sprendimai

  • rangos modelis ir atsakomybė už koordinavimą;
  • kas ir kada perka medžiagas;
  • kurios prekės yra ilgo pristatymo ir kada jas reikia užsakyti.

Prieš judant toliau

  • pasirašykite sutartis su aiškia apimtimi, terminais ir garantijomis;
  • užsakykite ilgo pristatymo prekes ir užsirašykite jų pristatymo datas.

Etapai

Pradėkite buto remonto projektą Etapai.lt platformoje

Susikurkite projektą, susidėliokite remonto etapus ir užduotis, priskirkite atsakingus žmones ir laikykite brėžinius, sutartis bei nuotraukas prie tų darbų, kuriems jie priklauso.

Pradėti remonto projektą

Juodieji darbai ir inžinerija

Etapas 7: Objekto paruošimas ir demontavimas

Prieš pradėdami darbus informuokite kaimynus ir namo administratorių ar bendriją. Apsaugokite laiptinę, liftą ir bendras patalpas nuo dulkių ir pažeidimų. Triukšmingų darbų laiką riboja savivaldybių taisyklės ir namo vidaus tvarka. Pavyzdžiui, Vilniuje triukšmingi statybos ir remonto darbai gyvenamosiose vietovėse leidžiami darbo dienomis 7–18 val., o poilsio ir švenčių dienomis 9–17 val. Kitose savivaldybėse taisyklės gali skirtis.

Demontuojant svarbu atjungti ir saugiai užsandarinti inžinerines sistemas, išsaugoti tai, kas bus naudojama toliau, ir susitarti, kaip bus tvarkomos statybinės atliekos. Atidengus sienas ar grindis dar kartą įvertinkite būklę: paslėpti defektai dažniausiai pasimato būtent dabar.

Svarbiausi sprendimai

  • kas, kada ir kaip išveš statybines atliekas;
  • ką demontuoti, o ką išsaugoti ir apsaugoti;
  • kaip bus išjungiamas vanduo ar šildymas, jei reikia liesti bendrus stovus (tai derinama su administratoriumi).

Prieš judant toliau

  • užfiksuokite atidengtą būklę nuotraukomis;
  • jei atsirado netikėtumų, atnaujinkite planą ir biudžetą prieš tęsdami darbus.

Etapas 8: Konstrukcijos ir pertvaros

Šiame etape statomos arba perstatomos pertvaros, užmūrijamos ar įrengiamos angos (kai tai leidžiama), įrengiamos nišos ir karkasai. Pertvarų vietos ir angos turi atitikti patvirtintą išplanavimą ir, jei liečiamos laikančiosios konstrukcijos, – projektą.

Jau dabar verta numatyti vietas pakabinamiems baldams, technikai ir sunkiems prietaisams: į gipskartonio pertvaras reikia įrengti tvirtinimo įdėtines dalis.

Svarbiausi sprendimai

  • pertvarų medžiagos ir garso izoliacija tarp patalpų;
  • angų ir durų matmenys pagal pasirinktas duris;
  • kur reikės sustiprinimų pakabinamiems elementams.

Prieš judant toliau

  • patikrinkite pertvarų geometriją ir angų matmenis;
  • įsitikinkite, kad atlikti tik tie konstrukcijų pakeitimai, kurie buvo suplanuoti ir leidžiami.

Etapas 9: Elektros, silpnų srovių, santechnikos, šildymo ir ventiliacijos pirmasis etapas

Pirmajame etape tiesiamos visos paslėptos trasos: elektros laidai ir dėžutės, silpnų srovių kabeliai (internetas, telefonspynė, apsauga), vandentiekio ir nuotekų vamzdžiai, šildymo vamzdžiai, ortakiai. Viskas, kas vėliau bus užglaistyta ar uždengta, turi būti įrengta ir patikrinta dabar.

Elektros darbus patikėkite tam teisę turinčiam specialistui, o naują elektros skydelį planuokite su atsarga ateičiai. Santechnikos sistemai atlikite slėgio bandymą prieš uždengdami vamzdžius. Prie stovų, skaitiklių ir uždaromųjų ventilių palikite prieigas. Jei keičiami šildymo prietaisai ar liečiama bendra šildymo, dujų ar elektros sistema, inspekcija nurodo, kad gali prireikti statybą leidžiančio dokumento ir kitų savininkų pritarimo. Tokius darbus visada derinkite su administratoriumi ar bendrija.

Svarbiausi sprendimai

  • elektros skydelio, taškų ir grandinių išdėstymas;
  • internetinio maršrutizatoriaus, telefonspynės ir kitų silpnų srovių įrenginių vietos;
  • kaip bus užtikrintas vėdinimas: virtuvės gartraukio sprendimas, vonios ventiliatorius, oro patekimas į butą.

Prieš judant toliau

  • atlikite vamzdynų slėgio bandymą ir elektros instaliacijos patikrą;
  • nufotografuokite ir išmatuokite visas trasas prieš jas uždengiant.

Dažna klaida

Prijungti galingą gartraukį su ventiliatoriumi tiesiai prie bendro natūralaus vėdinimo kanalo. Taip kvapai gali patekti į kaimynų butus, o jūsų butas – likti be oro ištraukos. Vėdinimo sprendimą aptarkite su specialistu ir namo administratoriumi.

Etapas 10: Sienos, lubos ir grindų pagrindai

Kai trasos įrengtos ir patikrintos, ruošiami pagrindai: tinkuojamos ar glaistomos sienos, įrengiamos lubos, liejami ar montuojami grindų pagrindai. Drėgni darbai, tokie kaip tinkas ar išlyginamasis grindų sluoksnis, reikalauja džiūvimo laiko. Jo trumpinti negalima, nes vėliau tai atsiliepia dangoms.

Grindų pagrindų aukščius suderinkite visame bute, kad tarp patalpų neliktų nereikalingų slenksčių, o durys ir baldai tilptų pagal planą.

Svarbiausi sprendimai

  • sienų ir lubų paruošimo lygis pagal pasirinktą apdailą;
  • grindų pagrindo sistema, aukščiai ir garso izoliacija nuo kaimynų;
  • ar bus grindinis šildymas ir kaip jis suderintas su bendra šildymo sistema.

Prieš judant toliau

  • priimkite plokštumas, kampus ir angų apvadus prieš apdailą;
  • prieš klijuojant ar klojant dangas pamatuokite pagrindų drėgmę.

Apdaila ir įrengimas

Etapas 11: Vonios ir kitos drėgnos zonos

Vonios kambarys, dušas, tualetas ir virtuvės šlapioji zona yra jautriausios remonto vietos, nes nuotėkis pažeidžia ne tik jūsų, bet ir kaimynų butą. Prieš klijuojant plyteles svarbu įrengti ir priimti hidroizoliaciją, ypač dušo zonoje, aplink trapus ir vamzdžių praėjimus, taip pat nuolydžius į trapus.

Paslėptiems rėmams ir prietaisams palikite prieigas aptarnauti. Užfiksuokite hidroizoliacijos sluoksnius nuotraukomis – vėliau jų nebesimatys.

Svarbiausi sprendimai

  • hidroizoliacijos sistema ir jos įrengimo vietos;
  • dušo sprendimas (dušo padėklas ar trapas grindyse) ir nuolydžiai;
  • prieigos prie revizinių angų, skaitiklių ir ventilių.

Prieš judant toliau

  • priimkite hidroizoliaciją ir nuolydžius prieš plytelių darbus;
  • patikrinkite, ar visi išvadai yra savo vietose pagal prietaisų matmenis.

Etapas 12: Dažymas ir galutinės paviršių dangos

Dažymas, tapetavimas, grindų dangos ir kiti galutiniai paviršiai įrengiami tada, kai pagrindai paruošti ir išdžiūvę. Tipiška tvarka – iš viršaus į apačią: pirmiausia lubos, tada sienos, galiausiai grindys. Tačiau tikslią tvarką lemia pasirinktos medžiagos ir gamintojų nurodymai.

Grindų dangas, ypač medines, reikia aklimatizuoti ir kloti tinkamos drėgmės bei temperatūros sąlygomis. Užbaigtus paviršius apsaugokite nuo tolesnių darbų.

Svarbiausi sprendimai

  • dažų, dangų ir jų spalvų galutinis pasirinkimas;
  • grindų dangų klojimo kryptis ir perėjimai tarp patalpų.

Prieš judant toliau

  • patikrinkite paviršius ir pažymėkite taisytinas vietas;
  • apsaugokite grindis ir sienas iki darbų pabaigos.

Etapas 13: Durys, elektra, santechnika ir apšvietimas

Antrajame etape montuojami galutiniai elementai: vidaus durys, elektros jungikliai ir lizdai, šviestuvai, santechnikos prietaisai ir maišytuvai, šildymo prietaisų galutiniai elementai. Durų staktos montuojamos tik įrengus grindų dangas ir užbaigus sienas.

Prijungus prietaisus patikrinkite, ar viskas veikia ir neprateka: kiekvieną lizdą, jungiklį, maišytuvą ir nuotekų jungtį.

Svarbiausi sprendimai

  • durų, jungiklių, šviestuvų ir santechnikos prietaisų modeliai;
  • apšvietimo scenarijai ir valdymas.

Prieš judant toliau

  • patikrinkite visų prietaisų veikimą ir jungčių sandarumą;
  • surinkite įrangos instrukcijas ir garantinius dokumentus.

Etapas 14: Virtuvė, įmontuojami baldai ir technika

Virtuvės ir kitų įmontuojamų baldų matmenys tikslinami jau įrengus sienas ir grindis, todėl galutiniai matavimai daromi dabar. Baldų gamintojas turi žinoti tikslias elektros, vandens ir nuotekų išvadų vietas.

Montuojant technika prijungiama pagal gamintojų reikalavimus, o vandeniui ir nuotekoms jungtys patikrinamos. Ypač svarbu pasirūpinti, kad indaplovė, skalbimo mašina ir šaldytuvas su vandens jungtimi būtų apsaugoti nuo nuotėkio.

Svarbiausi sprendimai

  • galutiniai baldų brėžiniai pagal faktinius matmenis;
  • technikos modeliai ir jų įrengimo reikalavimai.

Prieš judant toliau

  • patikrinkite, ar baldai sumontuoti pagal brėžinius ir ar visa technika veikia;
  • užfiksuokite trūkumus ir susitarkite dėl jų šalinimo.

Etapas 15: Baldai ir galutinis įrengimas

Paskutiniame įrengimo etape atkeliauja laisvai statomi baldai, užuolaidos, veidrodžiai, papildomi šviestuvai ir kiti elementai. Planuokite atvežimą taip, kad baldai nebūtų montuojami ant dar neišdžiūvusių ar neapsaugotų paviršių.

Svarbiausi sprendimai

  • baldų atvežimo ir montavimo seka;
  • kas montuos pakabinamus elementus ir kur yra sustiprinimai.

Prieš judant toliau

  • surašykite paskutinių smulkių darbų sąrašą;
  • pasirūpinkite, kad butas būtų paruoštas valymui.

Užbaigimas

Etapas 16: Defektų patikra, sistemų testavimas ir valymas

Prieš priimdami darbus su rangovu apeikite visą butą ir surašykite trūkumus: paviršių defektus, nesandarumus, neveikiančius prietaisus, nesureguliuotas duris ir langus. Patikrinkite, kaip veikia šildymas, vėdinimas, vanduo ir elektra. Susitarkite dėl kiekvieno trūkumo šalinimo termino.

Po statybinių darbų reikalingas kruopštus valymas, nes statybinės dulkės nusėda ilgai. Pakeiskite vėdinimo filtrus, jei jie naudoti remonto metu.

Svarbiausi sprendimai

  • kurie trūkumai šalinami prieš galutinį atsiskaitymą;
  • kada ir kaip atsiskaitote su rangovu.

Prieš judant toliau

  • turėkite raštu užfiksuotą trūkumų sąrašą ir jų ištaisymo patvirtinimą;
  • patikrinkite, ar visos sistemos veikia.

Etapas 17: Dokumentai, garantijos ir projekto užbaigimas

Remontas baigiasi ne tada, kai išvažiuoja paskutinis meistras, o tada, kai sutvarkyti dokumentai. Surinkite sutartis, darbų priėmimo aktus, sąskaitas, įrangos instrukcijas ir garantinius dokumentus, paslėptų trasų nuotraukas ir schemas. Jų prireiks taisant gedimus, pretenzijoms ar parduodant butą.

Garantijas paprašykite surašyti raštu. Atskirkite rangovo darbų garantiją nuo gamintojų suteikiamos įrangos ir medžiagų garantijos. Jei pasikeitė išplanavimas ar plotai, pasitikslinkite, ar reikia atnaujinti buto duomenis Nekilnojamojo turto registre.

Svarbiausi sprendimai

  • kur ir kaip saugosite remonto dokumentus;
  • ar reikia atnaujinti registro duomenis ar draudimą.

Prieš judant toliau

  • sudarykite įrangos ir garantijų sąrašą su terminais;
  • uždarykite remonto projektą, kad liktų tik būsimi priežiūros darbai.

Kaip šį planą naudoti praktiškai

Remontas sklandesnis, kai visa informacija gyvena vienoje vietoje ir yra susieta su darbais:

  • prie kiekvieno etapo laikykite sprendimus, brėžinius ir sutarčių dalis, kurios su juo susijusios;
  • nufotografuokite visas paslėptas trasas prieš jas uždengiant ir pažymėkite matmenis;
  • ilgo pristatymo prekes susiekite su grafiku – vėluojantis pristatymas turi būti matomas iš anksto;
  • trūkumus fiksuokite raštu su nuotraukomis ir termino data.

Šaltiniai ir aktualumas

Gidas parengtas 2026 m. spalio mėnesį ir atspindi tuo metu oficialiuose šaltiniuose skelbtą informaciją. Statybą reglamentuojantys teisės aktai ir savivaldybių taisyklės keičiasi, todėl prieš darbus pasitikrinkite aktualią tvarką ir, kai reikia, pasitarkite su projektuotoju, namo administratoriumi ar bendrija. Šiuo gidu remtasi šiais šaltiniais:
